電力運營火儲聯調項目穩步推進

發布時間:2025-09-25 來源:電力運營 作者:習拓
分享到:

電力運營承攬的麟北發電火儲聯調工程建設項目#1、#2飛輪艙基礎關鍵工序順利完成,電池PCS一體機基礎施工有序落地,設備采購與技術對接同步提速,項目建設呈現“施工+采購”雙線并進的良好態勢。

“這周最關鍵的就是跟降雨搶時間!”項目負責人一語道出了連日來的緊張節奏。面對連續強降雨帶來的挑戰,項目團隊第一時間設置集水坑、加固擋水圍堰、修復坡道,為飛輪及電池PCS一體機基礎、鋼筋與木工加工場搭設防雨棚,通過“降排水+防雨防護”組合措施,保障施工安全,確保工序順暢銜接。

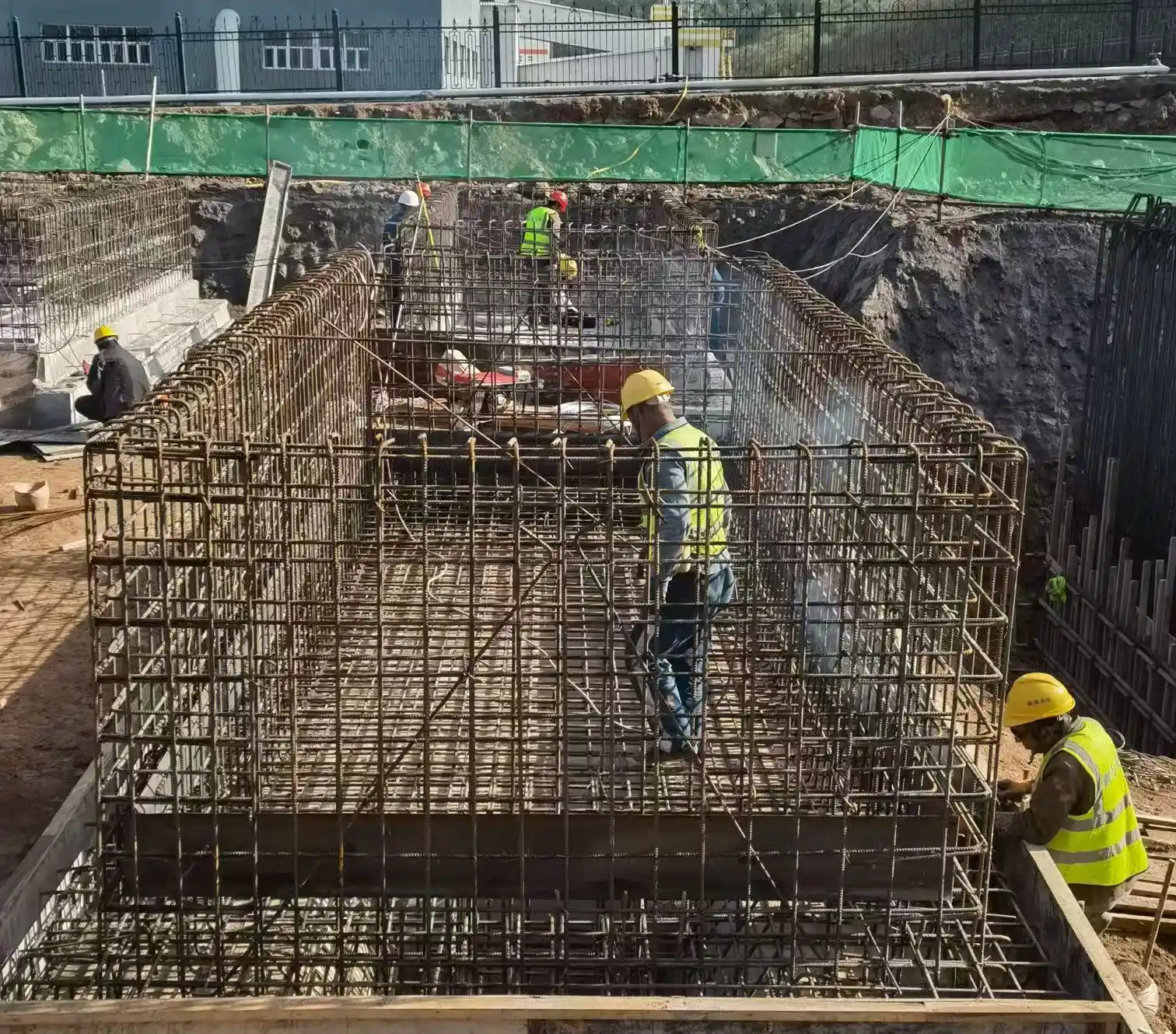

在有效應對天氣影響的同時,項目團隊配備挖掘機、吊車等10余臺套設備,全面鋪開作業面,#1、#2飛輪艙基礎實現從放線驗收到鋼筋加工、綁扎全流程閉環,飛輪及電池PCS一體機基礎完成鋼筋綁扎、止水板焊接、模板支護及基礎澆筑,#3、#4飛輪艙基礎完成墻模板支護、螺栓預埋、舉牌驗收及基礎澆筑有序推進。

設備采購同步推進,二次艙圖紙鎖定,DCS、交直流等關鍵系統全部完成廠家對接,西門子6kV斷路器廠家已提報改造圖紙,遠動RTU待省調確認點位,各項設備采購工作均按計劃推進。項目部物資負責人透露:“目前主要設備排產順利,與現場土建節點高度匹配,為10月底電氣安裝大干快上提供了先決條件。”

“我們將繼續以節點倒逼、責任到人、雨天不松、夜間搶工的勁頭,全力沖刺主體結構封頂目標,確保年內實現儲能系統聯合調試,為項目建設貢獻運營速度!”項目負責人表示。
