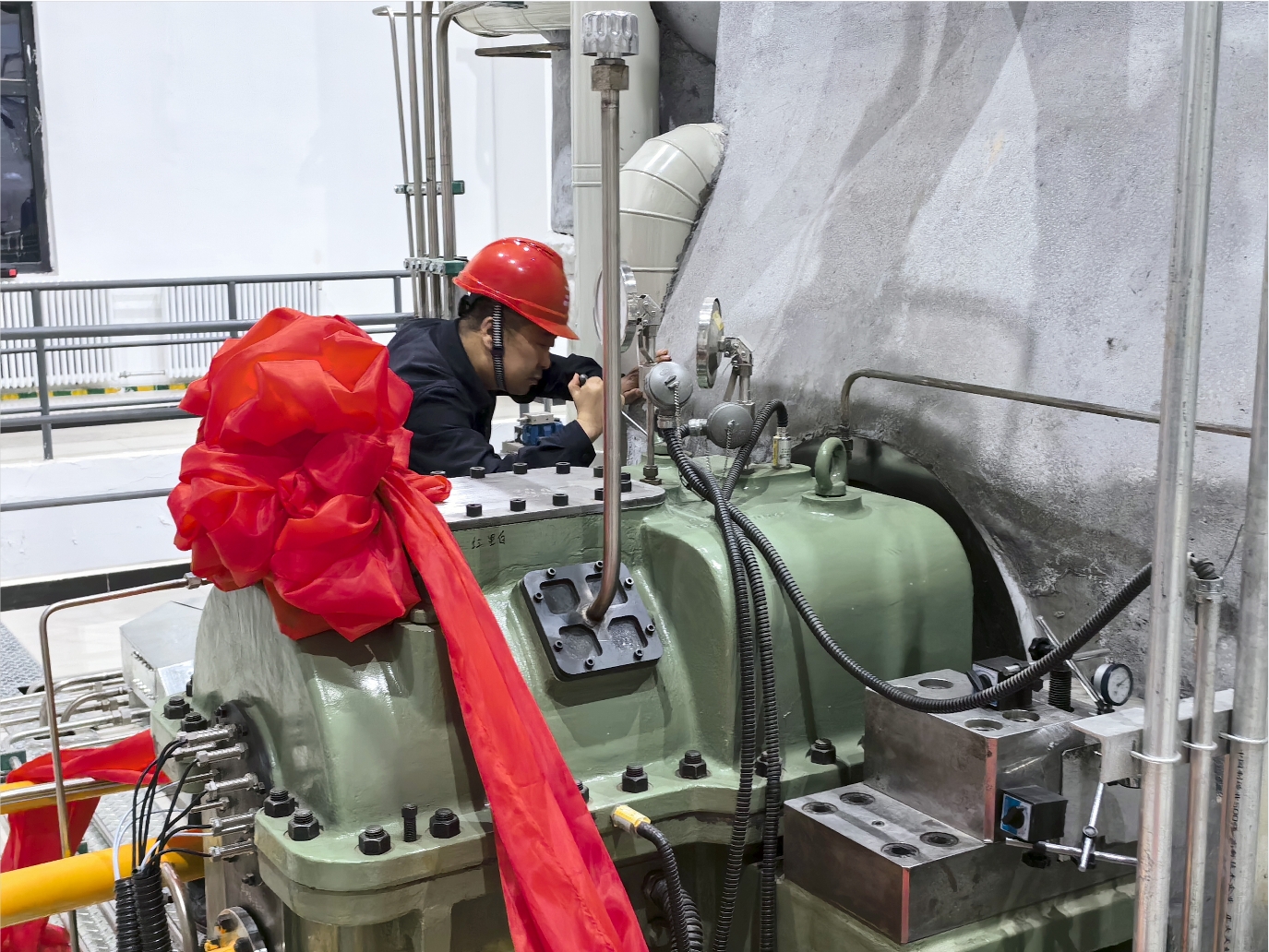

12月8日22時31分,安塞2×25MW背壓式熱電聯產建設項目1號汽輪機定速3000轉一次成功,機組振動、瓦溫等各項指標均滿足規范要求。汽輪機沖轉圓滿成功,為機組順利并網發電奠定了堅實基礎。
為確保此工作順利進行,公司精心組織,統籌做好首次沖轉前各項準備工作,組織各相關部門、施工單位、監理單位、調試單位專業人員召開整套啟動推進會,反復梳理、協調解決影響整套啟動的問題,列出時間表、制定任務書,全過程跟蹤督促整改問題缺陷并制定沖轉方案,對需要注意的事項和安全措施進行交底、培訓。
沖轉過程中,相關部門和參建單位人員密切配合,現場條件確認、設備狀態檢查等穩步推進。12月8日16時55分,蒸汽參數滿足沖轉要求,開始沖轉。主機掛閘、摩擦檢查、中速暖機全過程經過詳細檢查,確定機組膨脹、振動等關鍵參數正常后,汽輪機沖轉達到額定轉速3000r/min并成功定速,隨后,順利完成了調門嚴密性試驗、OPC試驗、DEH超速試驗、TSI超速試驗。
